Remont łazienki 2026 — krok po kroku, koszty i najczęstsze błędy
Remont łazienki potrafi pochłonąć budżet szybciej niż myślisz — o ile wcześniej nie wiesz, czego się spodziewać. Ten przewodnik daje Ci to, czego naprawdę potrzebujesz: jak zaplanować prace krok po kroku, w jakiej kolejności je wykonać, co zrobić samodzielnie, a co bezwzględnie oddać fachowcom. Szczegółowy kosztorys z podziałem na robociznę i materiały znajdziesz w osobnym artykule: Koszt remontu łazienki 2026 — kompletny kosztorys. Tutaj skupiamy się na planowaniu, etapach i błędach, które kosztują najdrożej.
- Remont generalny, kosmetyczny czy coś pomiędzy? Wybierz właściwy zakres prac
- Planowanie remontu łazienki krok po kroku
- Projekt łazienki — dlaczego bez niego nie warto zaczynać
- Ile kosztuje remont łazienki w 2026 roku?
- Materiały do remontu łazienki — co kupić, żeby nie żałować
- Samodzielnie czy z ekipą? Rachunek zysków i strat
- Jak wybrać ekipę remontową i nie żałować
- Remont łazienki w bloku — formalności, o których nie możesz zapomnieć
- Etapy remontu łazienki — właściwa kolejność to podstawa
- Wentylacja i ogrzewanie — dwa systemy, które decydują o komforcie
- Jak obniżyć koszty remontu łazienki bez szkody dla jakości
- Najczęstsze błędy podczas remontu łazienki
- Mała łazienka — jak wycisnąć z niej maksimum
- Dofinansowanie remontu łazienki — kiedy możesz na nie liczyć
- Ile trwa remont łazienki?
- Zaplanuj remont łazienki bez stresu i niepotrzebnych wydatków
Remont generalny, kosmetyczny czy coś pomiędzy? Wybierz właściwy zakres prac
Zanim zamówisz kontener na gruz, odpowiedz sobie na jedno pytanie: czego ta łazienka naprawdę potrzebuje? Różnica między remontem generalnym a kosmetycznym to nie tylko kilkanaście tysięcy złotych — to też zupełnie inny poziom stresu, bałaganu i czasu bez dostępu do łazienki.
| Cecha | Remont generalny | Remont kosmetyczny | Rozwiązanie pośrednie |
|---|---|---|---|
| Zakres prac | Kompleksowa metamorfoza — ingerencja w instalacje, ściany i układ funkcjonalny | Szybkie odświeżenie bez ingerencji w instalacje ani ściany | Wymiana płytek bez zmian w instalacji, armatura zostaje |
| Czas trwania | 2–3 tygodnie | 1–3 dni | 8–10 dni |
| Przykładowe czynności | Zerwanie płytek, modernizacja instalacji wod-kan i elektryki, zmiana układu | Malowanie, wymiana szafek, nowa bateria w starym miejscu | Wymiana samych płytek |
Planowanie remontu łazienki krok po kroku
Brak planu to prosta droga do sytuacji, w której fachowiec stoi i czeka, bo nie wiesz jeszcze, gdzie ma stanąć prysznic. Cały projekt — wliczając planowanie i oczekiwanie na materiały — może rozciągnąć się do miesiąca lub dłużej. Działaj metodycznie od pierwszego dnia.
Sześć etapów do ogarnięcia, zanim ruszy remont:
- Ocena stanu łazienki — dokładne wymiarowanie, lista elementów do wymiany, ustalenie priorytetów
- Stworzenie projektu — pozwala zaplanować funkcjonalny układ i wychwycić błędy, zanim zostaną zalane betonem
- Przygotowanie budżetu — kosztorys z podziałem na materiały i robociznę. Dolicz rezerwę minimum 15% na nieprzewidziane wydatki
- Wybór ekipy remontowej — porównaj co najmniej kilka ofert i sprawdź portfolio, zanim kogoś wpuścisz do domu
- Zakup materiałów — zgodnie z projektem i listą, z wyprzedzeniem, żeby uniknąć przestojów
- Harmonogram prac — precyzyjny plan koordynacji wszystkich ekip, od hydraulika po glazurnika
Projekt łazienki — dlaczego bez niego nie warto zaczynać
Projekt łazienki to nie fanaberia architekta wnętrz — to dokument roboczy, który oszczędza pieniądze. Dzięki niemu wiesz dokładnie, ile kupić płytek, gdzie poprowadzić rury i czy wymarzona wanna w ogóle zmieści się w pomieszczeniu. Na małych metrażach, gdzie liczy się każdy centymetr, działanie bez projektu niemal zawsze kończy się kosztownymi korektami w trakcie prac.
Kompleksowy projekt zawiera cztery kluczowe elementy: wizualizacje 3D (zobaczysz efekt zanim fachowiec weźmie młotek), rysunki techniczne z precyzyjnymi wymiarami dla ekipy, zestawienie materiałów (koniec z brakującym klejem w połowie roboty) i szczegółowy kosztorys z cenami produktów i szacunkami robocizny. Jedna z pierwszych decyzji projektowych to wybór między wanną a prysznicem. To nie tylko kwestia gustu — obie opcje różnią się kosztami, zużyciem wody i wymaganiami instalacyjnymi.
Ile kosztuje remont łazienki w 2026 roku?
Orientacyjne widełki, żebyś wiedział, z czym się mierzysz:
- Remont kosmetyczny (malowanie, wymiana armatury, nowe szafki) — od 8 000 do 10 000 zł
- Remont generalny z wymianą instalacji i płytek — od 15 000 zł przy standardowym wykończeniu
- Remont w podwyższonym standardzie z luksusowymi materiałami — 40 000 zł i więcej
Pamiętaj o rezerwie finansowej na poziomie minimum 15% wartości inwestycji — stare instalacje lubią zaskakiwać, gdy ściany są już otwarte.
Materiały do remontu łazienki — co kupić, żeby nie żałować
W łazience jakość materiałów ma bezpośrednie przełożenie na to, ile czasu upłynie do kolejnego remontu. Wysoka wilgotność, zmiany temperatur i codzienny kontakt z wodą niszczą tanie wykończenie w dwa-trzy lata.
Przy wyborze płytek zwróć uwagę na format — duże tafle optycznie powiększają wnętrze i mają mniej fug, które gromadzą wilgoć i zabrudzenia. Ceramika sanitarna (wanna, prysznic, miska WC) to inwestycja na kilkanaście lat, więc trwałość idzie tu przed estetyką. W małych pomieszczeniach sprawdzą się wąskie, wysokie szafki — mnóstwo miejsca bez zabierania cennych centymetrów. Zwykła farba ścienna czy meble z płyty wiórowej nie wytrzymają warunków łazienkowych — po roku wyglądają gorzej niż przed remontem.
Samodzielnie czy z ekipą? Rachunek zysków i strat
Odpowiedź zależy od Twoich umiejętności, budżetu i tego, jak szybko chcesz mieć sprawną łazienkę. Przy prostszych pracach samodzielność realnie obniża koszty — przy instalacjach błąd kosztuje wielokrotnie więcej niż robocizna specjalisty.
| Praca | ✅ Możesz zrobić sam | ⛔ Zawsze oddaj fachowcowi |
|---|---|---|
| Demontaż mebli i sanitariatów | ✅ Wystarczy siła i podstawowe narzędzia | — |
| Wywóz gruzu i sprzątanie | ✅ Logistyka, nie wiedza fachowa | — |
| Malowanie ścian (farba łazienkowa) | ✅ Przy zachowaniu odpowiedniego produktu | — |
| Montaż półek, wieszaków, luster | ✅ Jeśli masz wiertarkę i poziomicę | — |
| Układanie płytek | ⚠️ Tylko przy dużym doświadczeniu | Ryzyko: odspajanie, krzywe fugi |
| Hydroizolacja i uszczelnienia | — | ⛔ Błąd = zalanie sąsiadów |
| Instalacja wodno-kanalizacyjna | — | ⛔ Wymagane uprawnienia |
| Instalacja elektryczna | — | ⛔ Wymagane uprawnienia, ryzyko pożaru |
| Montaż ogrzewania podłogowego | — | ⛔ Błąd pod posadzką = kucie od nowa |
| Biały montaż (wanna, WC, umywalka) | ⚠️ Tylko proste podłączenia armatury | Złożone instalacje: zawsze fachowiec |
Jak wybrać ekipę remontową i nie żałować
Zanim komuś zaufasz, przejrzyj portfolio i opinie w niezależnych miejscach — nie tylko te pokazane w ofercie. Koszty robocizny różnią się o 30–40% w zależności od regionu Polski i doświadczenia ekipy, więc porównanie kilku ofert to nie oszczędność, a obowiązek.
Absolutną podstawą jest pisemna umowa. Powinna precyzyjnie określać:
- szczegółowy zakres prac
- harmonogram i ostateczny termin realizacji
- kosztorys z podziałem na etapy
- warunki płatności — unikaj płatności całości z góry
- gwarancję na wykonane prace
- zasady rozliczenia prac dodatkowych
- odpowiedzialność za utylizację odpadów
Gotowy wzór umowy z ekipą remontową pobierzesz bezpłatnie – Wzór umowy o roboty remontowe
Remont łazienki w bloku — formalności, o których nie możesz zapomnieć
Blok rządzi się swoimi prawami. Przed rozpoczęciem prac zgłoś remont administracji — szczególnie jeśli planujesz ingerować w części wspólne. Zgoda zarządcy jest niezbędna przy każdej zmianie w instalacjach: wymianie pionów wodnych, kanalizacyjnych czy gazowych. Samowolna modyfikacja ścian nośnych jest absolutnie niedopuszczalna i może skończyć się konsekwencjami prawnymi oraz poważnymi problemami technicznymi.
Przed kuciem ścian zajrzyj do regulaminu spółdzielni lub wspólnoty — nie wszystkie pozwalają na kucie bruzd pod rury, co jest kluczowe przy armaturze podtynkowej. Uprzedź sąsiadów z wyprzedzeniem o terminach głośnych prac i planowanym odcięciu wody. Zdenerwowany sąsiad potrafi skutecznie skomplikować remont.
Szczegółowy wykaz prac niewymagających pozwolenia ani zgłoszenia znajdziesz bezpośrednio w art. 29 Prawa budowlanego (tekst jednolity 2025).
Etapy remontu łazienki — właściwa kolejność to podstawa
Trzymanie się właściwej kolejności to sposób na uniknięcie sytuacji, w której trzeba rozkuwać świeżo ułożone płytki, bo okazało się, że hydroizolacja jest za cienka. Poniżej mapa całego remontu — szczegóły każdego etapu znajdziesz niżej.
| Etap | Czas trwania | Kto wykonuje | Kluczowa uwaga |
|---|---|---|---|
| 1. Planowanie i przygotowanie | 1–7 dni | Właściciel | Projekt i materiały gotowe zanim wejdzie ekipa |
| 2. Demontaż | 1–2 dni | Ekipa / sam | Gruz wymaga specjalistycznej utylizacji |
| 3. Prace instalacyjne | 2–4 dni | Hydraulik + elektryk | Najlepszy moment na ogrzewanie podłogowe |
| 4. Stelaże i zabudowa | 1–2 dni | Ekipa | Podstawa pod podwieszane WC i ukryte rury |
| 5. Przygotowanie podłoża | 1 dzień | Ekipa | Pominięcie gruntowania = odspajające się płytki |
| 6. Hydroizolacja | 1–2 dni | Ekipa | Dwie warstwy — szczególnie pod prysznicem i wanną |
| 7. Układanie płytek | 3–5 dni | Glazurnik | Zawsze od ścian — podłoga na końcu |
| 8. Fugowanie | 1 dzień + schnięcie | Glazurnik | Fuga epoksydowa = lepsza wodoszczelność |
| 9. Biały montaż | 1–2 dni | Hydraulik | Dopiero po glazurze i malowaniu |
| 10. Prace wykończeniowe | 1–2 dni | Ekipa / sam | Silikonowanie jako absolutnie ostatni krok |
Etap 1. Planowanie i przygotowanie
Zanim ruszy cokolwiek, musisz mieć gotowy projekt, wybraną ekipę, kupione materiały i zamówiony kontener na gruz. Dokładne wymiarowanie na tym etapie pozwala uniknąć sytuacji, że wybrana wanna jest o 5 cm za długa. To najtańszy etap remontu i jednocześnie ten, na którym można zaoszczędzić najwięcej.
Etap 2. Demontaż starej łazienki
Z łazienki znikają stare meble, sanitariaty i okładziny. Jeśli projekt zakłada zmianę układu, na tym etapie wyburza się też zbędne ścianki działowe. Gruz i odpady poremontowe nie mogą trafić do standardowych śmietników — wymagają specjalistycznej utylizacji przez dedykowany kontener lub worek big-bag.
Etap 3. Prace instalacyjne
Wymiana rur wodno-kanalizacyjnych, nowa elektryka, modernizacja wentylacji. To też idealny moment na montaż ogrzewania podłogowego — późniejsze dołożenie go pod gotową posadzkę jest znacznie droższe lub wręcz niemożliwe. Koszt jednego punktu wodnego, kanalizacyjnego lub elektrycznego waha się w granicach 100–150 zł.
Etap 4. Montaż stelaży podtynkowych i zabudowa
Stelaż podtynkowy to metalowa konstrukcja zapewniająca stabilne mocowanie podwieszanej miski WC lub bidetu. Po wykonaniu podłączeń całość zabudowuje się wodoodpornymi płytami gipsowymi — efekt to ukryte rury, gładka powierzchnia pod płytki i łatwiejsza do utrzymania podłoga.

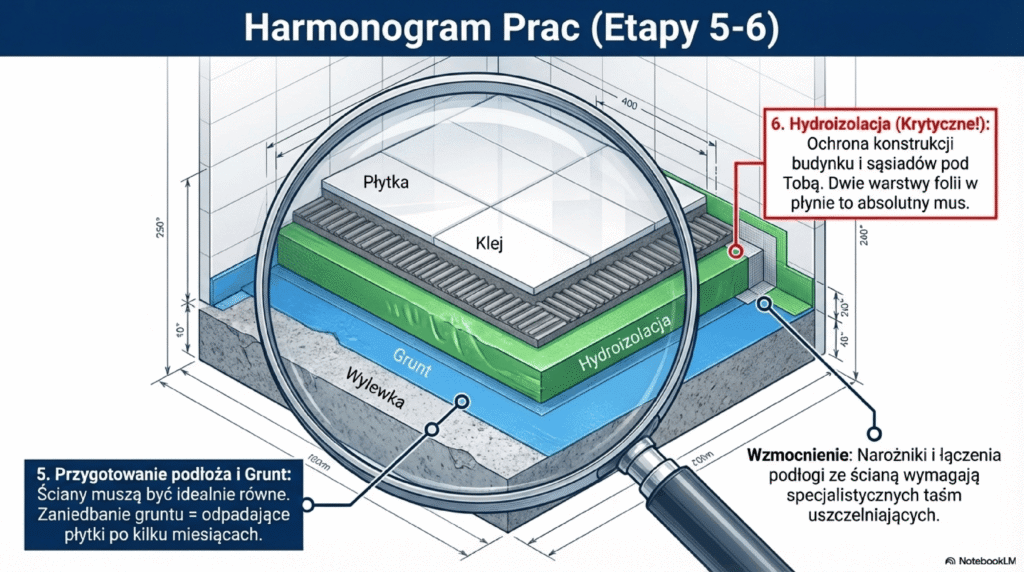

Etap 5. Przygotowanie podłoża
Ściany i podłogi muszą być idealnie równe i czyste przed nałożeniem hydroizolacji i kleju. Na podłodze sprawdza się wylewka samopoziomująca. Całość gruntuje się, żeby zwiększyć przyczepność kolejnych warstw. Pominięcie gruntowania to jeden z częstszych błędów — objawia się odspajaniem płytek po kilku miesiącach.
Etap 6. Hydroizolacja
Hydroizolacja chroni konstrukcję budynku przed niszczącym działaniem wody — w bloku nieszczelność może skończyć się zalaniem sąsiadów. Nakłada się dwie warstwy folii w płynie lub maty uszczelniającej, ze szczególnym uwzględnieniem strefy pod prysznicem i wokół wanny. Narożniki i połączenia ścian z podłogą wymagają dodatkowego wzmocnienia taśmami uszczelniającymi. Szczegółową instrukcję z doborem materiałów i kosztorysem znajdziesz w artykule Hydroizolacja łazienki — krok po kroku i koszty 2026.

Etap 7. Układanie płytek
Kafelkowanie zawsze zaczyna się od ścian — dopiero gdy klej na nich całkowicie wyschnie, przechodzi się do podłogi. Ceny płytek wahają się od 50 do ponad 300 zł za m², a robocizna za ich ułożenie to 100–200 zł za m². Pełny cennik glazurnika z podziałem na materiały, formaty i regiony znajdziesz w artykule Układanie płytek — cena za m² i cennik glazurnika 2026.
Etap 8. Fugowanie
Fugowanie to nie tylko estetyka — to szczelność okładziny. W łazience warto rozważyć fugę epoksydową: droższa od cementowej, ale gwarantuje pełną wodoszczelność, nie chłonie plam i nie stwarza warunków do rozwoju grzybów. To szczególnie ważne w kabinach prysznicowych bez brodzika.
Etap 9. Biały montaż
Biały montaż przeprowadza się zawsze po zakończeniu prac glazurniczych i malarskich. Instalacja wanny to zazwyczaj 400–700 zł robocizny, montaż miski WC kosztuje od 250 do 400 zł.
Etap 10. Prace wykończeniowe i dekoracja
Ostatnia prosta: malowanie farbami lateksowymi lub ceramicznymi odpornymi na wilgoć (20–30 zł za m² usługi), montaż oświetlenia i osprzętu elektrycznego (100–250 zł za punkt), wieszaki, szafki, akcesoria. Na samym końcu silikonowanie — uszczelnienie styków między płytkami a sanitariatami specjalnym silikonem sanitarnym. To jeden zabieg, który chroni łazienkę przez kolejne lata.
Wentylacja i ogrzewanie — dwa systemy, które decydują o komforcie
Dobra wentylacja i wydajne ogrzewanie to fundament, od którego zależy zarówno codzienny komfort, jak i to, czy za kilka lat będziesz walczyć z pleśnią za wanną.
Remont to idealna okazja do modernizacji wentylacji. Nowoczesne wentylatory z czujnikiem wilgoci uruchamiają się automatycznie i sprawnie odprowadzają parę wodną — ich montaż wymaga wcześniejszego przygotowania instalacji elektrycznej, więc planuj to razem z etapem prac instalacyjnych. Przy ogrzewaniu masz dwie popularne opcje. Grzejnik drabinkowy to sprawdzone i stosunkowo tanie rozwiązanie — dobierz moc do metrażu. Ogrzewanie podłogowe daje idealnie równomierne ciepło i eliminuje zimne płytki pod stopami. Koszt instalacji to 200–300 zł za m² plus dodatkowe wydatki na odpowiednią posadzkę.
Jak obniżyć koszty remontu łazienki bez szkody dla jakości
Sporo możesz zaoszczędzić, wykonując część prac samodzielnie — demontaż, malowanie, montaż półek to zadania bez specjalistycznych uprawnień, do zrobienia w weekend. Szukaj materiałów w promocjach, ale pamiętaj: najtańsze płytki i armatura potrafią zepsuć się po roku intensywnego użytkowania, a wtedy oszczędność zamieniasz w dodatkowy koszt. Zamiast generalnej przebudowy, rozważ nowe płytki na stare lub wodoodporne panele ścienne zamiast glazury.

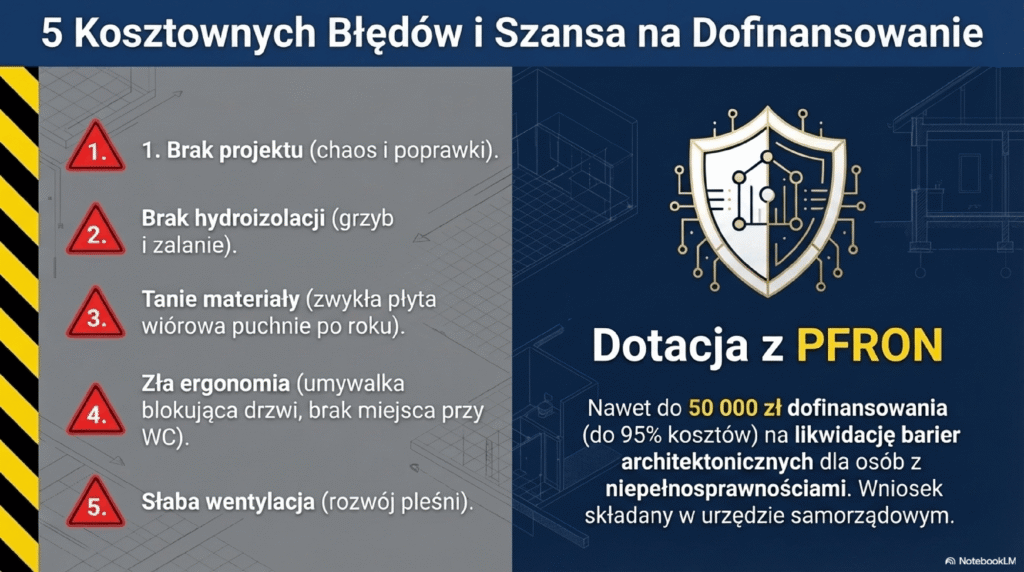

Najczęstsze błędy podczas remontu łazienki
Pośpiech i brak przygotowania to dwa główne źródła błędów, które kosztują najbardziej — nie tylko finansowo.
Brak projektu — skutkuje chaosem na budowie, złym rozplanowaniem przestrzeni i kosztownymi poprawkami. Solidny plan to nie wydatek, to oszczędność.
Pominięcie hydroizolacji — wilgoć bez zabezpieczenia wnika w ściany, powoduje grzyby i pleśń, a w skrajnych przypadkach uszkadza konstrukcję. W bloku grozi zalaniem sąsiadów.
Złe materiały — zwykłe farby i meble z płyty wiórowej nie wytrzymają warunków łazienkowych. Po roku-dwóch wyglądają gorzej niż przed remontem.
Nieprzemyślany układ przestrzeni — zbyt mała przestrzeń wokół toalety, umywalka blokująca drzwi od kabiny, brak miejsca na ręcznik przy prysznicu. Najtrudniejsze do naprawienia po zakończeniu prac.
Słaba wentylacja i niedostateczne oświetlenie — niewidoczne w projekcie, bardzo widoczne w codziennym użytkowaniu.

Mała łazienka — jak wycisnąć z niej maksimum
Nawet na 4–5 m² można uzyskać imponujący efekt, jeśli wiesz, gdzie szukać przestrzeni. Sprawdzone rozwiązania: prysznic walk-in zamiast wanny, podwieszana miska WC ze zbiornikiem w ścianie, wąskie wysokie szafki, jasna paleta barw z dużymi lustrami i dobrze zaprojektowane oświetlenie eliminujące cienie. W łazienkach ze skosami przestrzeń pod pochyłym sufitem świetnie sprawdza się jako miejsce na wannę, niskie szafki lub pralkę.
Dofinansowanie remontu łazienki — kiedy możesz na nie liczyć
Dofinansowanie jest dostępne, ale pod jednym warunkiem: celem prac musi być likwidacja barier architektonicznych dla osób z niepełnosprawnościami. Środki pochodzą z PFRON i mogą pokryć znaczną część kosztów — maksymalna kwota dotacji to 50 000 zł, a dofinansowanie może sięgnąć 95% kosztów przedsięwzięcia. Wniosek składa się w PFRON lub we właściwym urzędzie samorządowym.
Ile trwa remont łazienki?
Czas zależy przede wszystkim od zakresu prac:
- Kompleksowa przebudowa — 2–3 tygodnie pracy ekipy, ale cały projekt wliczając planowanie i dostawy to nawet miesiąc
- Wymiana płytek — 8–10 dni
- Kosmetyczne odświeżenie — 1–3 dni
Nawet najlepsza ekipa może napotkać przeszkody: opóźnienia dostawy materiałów, nieszczelne rury ukryte w ścianach, stara elektryka wymagająca wymiany. Każda taka sytuacja wydłuża remont i generuje dodatkowe koszty — właśnie po to jest rezerwa 15% budżetu.
Zaplanuj remont łazienki bez stresu i niepotrzebnych wydatków
Wiesz już, jak zaplanować remont łazienki krok po kroku, w jakiej kolejności układają się etapy i jakie błędy kosztują najdrożej. Dobry plan to połowa sukcesu — drugą połową jest rzetelny kosztorys i harmonogram dopasowany do Twojej konkretnej sytuacji.
